결론부터 씁니다. 바이오매스 발전은 재생에너지 중 거의 유일하게 연료를 사서 태우는 발전원입니다. 그래서 경제성 구조는 태양광·풍력보다 화력발전에 가깝고, 사업의 성패는 보일러나 터빈보다 연료 계약에서 먼저 갈립니다. 급전이 가능하고 동기발전기로 계통 관성을 제공한다는 장점은 분명하지만, 연료의 가격·물량·품질(함수율)·운송·저장 리스크와 정책 변경 리스크를 모두 사업자가 떠안습니다. 판단의 기준은 설비 효율이 아니라 발전소 수명 동안의 연료를 에너지 단위로 확보할 수 있는가입니다.

유리한 자리 · 불리한 자리
현재 조건에서 태양광·풍력은 연료비가 없는 대신 출력을 사람이 정할 수 없습니다. 계통 운영자는 변동하는 출력을 다른 전원으로 받쳐야 하고, 발전사업자는 날씨가 곧 매출입니다. 연료 조달이라는 개념 자체가 없습니다.
바이오매스를 적용하면 조건이 반대로 바뀝니다. 연료를 쌓아 두는 만큼 원하는 시간에 원하는 출력으로 발전할 수 있고, 동기발전기가 계통에 관성과 무효전력을 제공합니다. 인근에 열 수요가 있으면 열병합으로 열까지 팔 수 있습니다. 대신 매출에서 연료비를 빼야 하고, 연료 가격이 오르거나 공급이 끊기면 설비가 멀쩡해도 발전소가 멈춥니다.
연결 논리는 이렇습니다. 바이오매스는 날씨 리스크를 공급망 리스크로 바꾼 설비입니다. 따라서 평가 방법도 재생에너지 방식(자원량·이용률)이 아니라 화력 방식(연료 계약 조건·연료비 전가 가능성·재고 운용)을 가져와야 합니다. 설비 투자 검토보다 연료 조달 검토가 먼저 끝나야 하는 이유가 여기에 있습니다.
설비 형태에 따라 리스크의 무게도 달라집니다. 기존 석탄 보일러에 바이오매스를 일부 섞어 태우는 혼소는 연료 공급이 흔들려도 주연료로 출력을 유지할 수 있어 가동 리스크가 작지만, 재생에너지로서의 비중과 인정 범위는 제한됩니다. 바이오매스만 태우는 전소 발전소는 재생에너지 비중이 명확한 대신 연료 공급 차질이 곧 정지로 이어집니다. 같은 연료 계약이라도 전소 설비에서는 공급 중단 조항의 무게가 훨씬 커집니다.
함수율 — 톤 단위 계약이 숨기는 것
바이오매스 연료의 발열량은 수분에 크게 좌우됩니다. 습윤 기준 저위발열량은 근사적으로 LHV_wet = LHV_dry × (1 − w) − 2.44 × w (MJ/kg)로 계산합니다. w는 습윤 기준 함수율, 2.44 MJ/kg는 수분 증발에 소요되는 잠열 근사값입니다.
가정: 건조 기준 저위발열량 LHV_dry = 19 MJ/kg. 함수율 10%이면 19 × 0.9 − 2.44 × 0.1 = 16.86 MJ/kg이고, 함수율 40%이면 19 × 0.6 − 2.44 × 0.4 = 10.42 MJ/kg입니다. 같은 1톤이 담고 있는 에너지가 약 38% 줄어듭니다. 같은 발전량(MWh)을 얻으려면 함수율 40% 연료는 10% 연료보다 16.86 / 10.42 ≈ 1.62배 무게가 필요하고, 운송 횟수와 저장 공간도 같은 비율로 늘어납니다.
여기서 실무 판단이 하나 나옵니다. 연료를 톤 단위로 계약하면 물을 연료값에 사는 셈이 될 수 있습니다. 계약 단위를 에너지(GJ) 기준으로 하거나, 톤 단위라면 함수율 상한과 초과 시 단가 조정 조건을 명시해야 합니다. 함수율은 보일러 연소 안정성과 배기가스 온도에도 영향을 주므로, 입고 시 샘플링·측정 절차를 운영 규정에 넣어야 합니다.
| 연료 유형 | 조달 리스크 | 품질 변수 |
|---|---|---|
| 수입 목재펠릿 | 환율·해상운임·수출국 정책 | 비교적 균일, 흡습 주의 |
| 국내 산림 부산물 | 수집 반경·수집 인력·계절 | 함수율 편차 큼 |
| 폐목재 | 발생량 변동, 경쟁 수요 | 이물질·도료 혼입 |
| 농업 부산물 | 수확기 집중, 저장 필요 | 회분·알칼리 성분 |
표에서 보듯 연료 유형마다 리스크의 성격이 다릅니다. 수입 연료는 가격 리스크, 국내 연료는 물량·품질 리스크가 앞섭니다. 한 유형에 전량을 의존하면 그 유형의 리스크가 곧 발전소 가동률이 되므로, 보일러가 허용하는 범위 안에서 연료를 섞어 쓸 수 있는지가 설계 단계의 검토 항목이 됩니다.
연료 저장이 만드는 안전 조건
연료를 쌓아 둔다는 장점은 저장 리스크와 한 몸입니다. 목재칩 더미나 펠릿 사일로는 내부에서 미생물 활동과 산화로 자체 발열이 일어날 수 있고, 조건이 겹치면 자연발화로 이어집니다. 밀폐된 펠릿 저장 공간에서는 일산화탄소가 축적될 수 있어 작업자 진입 전 가스 확인이 필요합니다.

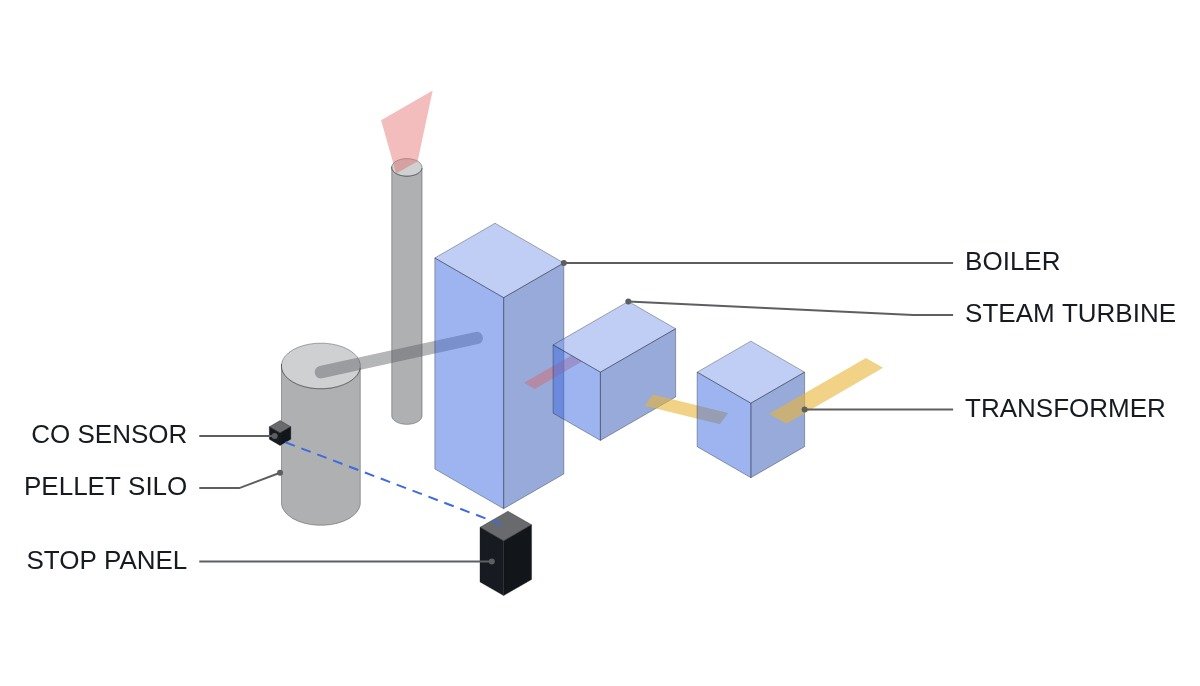

실무 확인 항목은 이렇습니다. 저장 더미·사일로 내부 온도 감시, 일산화탄소 검지와 환기 설비, 분진 폭발을 고려한 이송 설비의 방폭 조건, 화재 감지 시 이송 컨베이어 정지와 격리입니다. 이 정지·격리 경로는 제어기 판단과 별개로 하드와이어로 동작해야 하며, 감시 시스템은 상태 모니터링을 담당합니다. 저장 기간이 길수록 발열·흡습 위험이 커지므로 재고 일수는 조달 안정성과 저장 안전 사이의 균형으로 정합니다.
| 항목 | 바이오매스 | 태양광·풍력 |
|---|---|---|
| 연료비 | 발생, 변동 | 없음 |
| 출력 조정 | 급전 가능 | 기상 종속 |
| 계통 관성 | 동기발전기 제공 | 인버터 기반, 제한적 |
| 운영 인력 | 연료 반입·연소 관리 상시 | 원격 감시 위주 |
| 정책 민감도 | 연료 인정 기준 변경에 민감 | 상대적으로 낮음 |
이 비교에서 바이오매스가 앞서는 줄은 출력 조정과 계통 관성 두 줄뿐이고, 나머지는 모두 비용이나 리스크입니다. 즉 바이오매스의 가치는 급전성과 관성이 계통에서 돈이 되는 조건에서만 성립하며, 그 조건이 없으면 연료비를 내는 만큼 불리한 재생에너지가 됩니다.
판단 순서
- 연료 조달처를 유형별로 목록화하고, 발전소 수명 동안의 조달 가능 물량을 에너지 단위(GJ)로 환산합니다.
- 연료 계약 조건(단위·함수율 상한·가격 조정·공급 중단 시 조항)을 확정합니다.
- 보일러의 연료 허용 범위(함수율·회분·혼소 비율)를 확인합니다.
- 인근 열 수요 유무를 조사해 전력 전용과 열병합 중 운전 방식을 정합니다.
- 저장 설비의 온도·가스 감시, 방폭, 하드와이어 정지 경로를 설계에 반영합니다.
- 연료 인정 기준 등 정책 변경 시 수익 구조가 어떻게 바뀌는지 시나리오를 만듭니다.
경계 조건
바이오매스가 유리해지는 조건은 좁고 분명합니다. 수집 반경 안에 안정적인 국내 연료원이 있고, 인근에 연중 열 수요가 있어 열병합으로 운전할 수 있으며, 계통에서 급전성이 보상받는 경우입니다. 반대로 연료 대부분을 장거리 수입에 의존하고 열 수요가 없어 전력만 생산한다면, 연료비와 운송 리스크를 떠안은 채 효율이 낮은 발전소가 됩니다.
정책도 경계 조건입니다. 연료의 재생에너지 인정 기준이나 지원 수준이 바뀌면 연료 계약은 그대로인데 수익만 바뀝니다. 장기 연료 계약과 단기 정책 주기의 불일치는 설비로 해결할 수 없는 리스크이므로, 계약 조건에서 미리 다뤄야 합니다.
단일 선택 기준은 이렇게 잡습니다. 발전소 수명 동안 필요한 연료를 에너지 단위로 계약할 수 있으면 바이오매스를 검토하고, 그렇지 않으면 연료가 필요 없는 재생에너지를 택합니다.
