원전 해체, 즉시해체 vs 지연해체 — 병목은 방사능이 아니라 사용후핵연료 반출이다

결론부터 씁니다. 원전 해체 전략은 즉시해체와 지연해체로 나뉘고, 흔히 “방사능이 줄어들 때까지 기다릴 것인가”로 비교됩니다. 하지만 실제 일정을 좌우하는 병목은 방사능 감쇠가 아니라 사용후핵연료를 저장조에서 반출하는 시점입니다. 저장조에 연료가 남아 있는 동안은 냉각 계통과 전원, 경비 체계를 운전 중 수준에 가깝게 유지해야 하므로, 어느 전략을 택하든 본격 해체는 연료 반출 이후에 시작됩니다. 운영 인력과 설비 지식을 그대로 이어받을 수 있고 부지를 빨리 재활용해야 한다면 즉시해체가, 방사성폐기물 처분 경로가 확정되지 않았고 장기 관리 비용을 감당할 수 있다면 지연해체가 유리합니다.

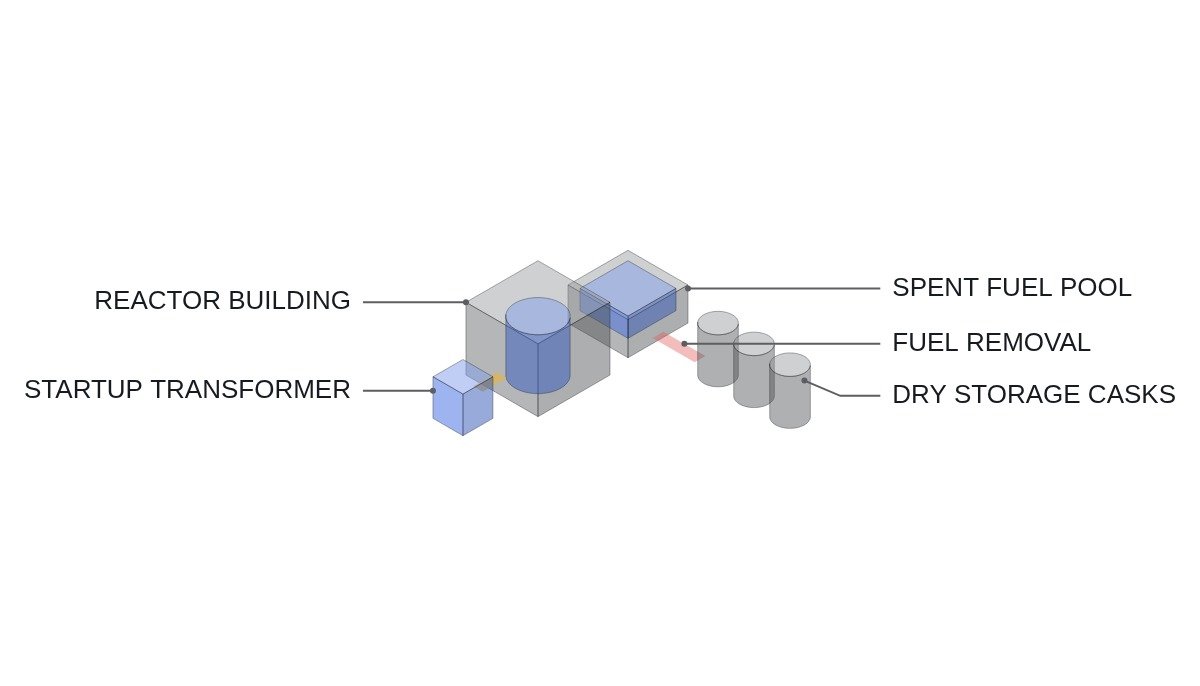

영구정지된 원자로 건물에 기동변압기로 전원이 공급되고, 사용후핵연료 저장조의 연료가 건식저장 용기로 반출되는 원전 해체 단계의 등각 도식
저장조 연료가 건식저장으로 반출되기 전까지는 기동변압기를 통한 전원과 냉각 계통이 유지되어야 본격 해체로 넘어갈 수 있습니다.

유리한 자리 · 불리한 자리

현재 조건부터 정리합니다. 국제원자력기구(IAEA)는 해체 전략을 즉시해체, 지연해체, 차폐격리(매립) 세 가지로 구분합니다. 즉시해체는 영구정지 후 가능한 빨리 제염·해체에 들어가는 방식이고, 지연해체는 발전소를 안전한 상태로 밀봉해 수십 년간 관리한 뒤 해체하는 방식입니다. 미국은 영구정지 후 60년 이내에 해체를 완료하도록 요구하므로, 지연해체도 기한이 있는 선택지입니다. 국내는 즉시해체를 기본 방향으로 삼고 있으며, 고리1호기가 그 첫 사례입니다.

지연해체를 적용하면 달라지는 것은 방사선량입니다. 원자로 구조물의 방사화 핵종 중 작업자 피폭에 크게 기여하는 Co-60은 반감기가 약 5.27년입니다. 50년을 기다리면 약 9.5 반감기가 지나 2의 9.5제곱분의 1, 곧 약 700분의 1 수준으로 줄어듭니다. 작업자 피폭이 줄고 일부 폐기물의 등급이 낮아질 수 있습니다. 반면 Ni-63(반감기 약 100년)처럼 반감기가 긴 핵종은 같은 50년 동안 약 30% 줄어드는 데 그쳐, 폐기물 등급 하향 효과는 핵종 구성에 따라 제한적입니다.

연결 논리는 이렇습니다. 지연해체의 이득은 Co-60 감쇠에서 나오지만, 그 대가로 수십 년간 부지 관리·감시·경비 비용이 들고, 발전소를 운전했던 인력과 설비 지식이 사라집니다. 즉시해체는 피폭 관리 부담이 크지만, 설비를 가장 잘 아는 사람들이 해체에 참여합니다. 방사선량과 조직 기억 중 무엇이 더 비싼가의 선택입니다.

전략 비교

항목 즉시해체 지연해체
작업자 피폭 상대적으로 높음 Co-60 감쇠로 낮아짐
운영 인력·지식 승계 유리 수십 년 공백
부지 재활용 빠름 수십 년 지연
장기 관리 비용 작음 감시·경비 지속
폐기물 처분 경로 의존 처분장 확보가 선행 조건 확보 시점까지 유예 가능
규제·비용 불확실성 현재 기준으로 확정 미래 기준 변화에 노출

표의 시사점은 지연해체의 장점이 대부분 “기다리면 줄어드는 것”이고, 단점은 “기다리는 동안 늘어나는 것”이라는 점입니다. 피폭은 줄지만 관리 비용과 불확실성은 늘어나므로, 기다림의 가치는 폐기물 처분 경로의 확정 여부에 크게 좌우됩니다.

병목은 사용후핵연료 반출이다

전기 엔지니어 시선에서 해체 일정을 보면 구조가 선명해집니다. 영구정지 후에도 저장조에 연료가 있는 동안에는 저장조 냉각 계통, 이를 받치는 소내 전원과 비상 전원, 방사선 감시와 경비 설비가 계속 살아 있어야 합니다. 발전기는 멈췄으므로 소내 전원은 기동변압기를 통해 계통에서 받아야 하고, 안전 관련 부하의 전원 구성은 운전 중 기준을 상당 부분 유지해야 합니다.

연료가 모두 반출되어 “연료 없는 상태”가 되면 상황이 바뀝니다. 저장조 냉각이라는 가장 큰 안전 관련 부하가 사라지고, 비상 전원 요구와 감시 범위를 대폭 줄일 수 있습니다. 해체 작업에 필요한 가설 전원 중심으로 전기 계통을 재구성할 수 있게 됩니다. 따라서 해체 일정의 실질적인 출발점은 영구정지일이 아니라 연료 반출 완료일이며, 반출은 건식저장 시설이나 중간저장 시설의 확보에 달려 있습니다.

단계 전기 계통 상태 핵심 제약
영구정지 직후 기동변압기 수전, 안전 부하 유지 저장조 냉각 연속성
연료 반출 중 저장조 냉각·크레인 전원 유지 반출처(건식저장) 확보
연료 없는 상태 안전 부하 축소, 해체용 가설 전원 계통 재구성 인허가
본격 해체 작업 구역별 가설 전원 폐기물 처분 경로

이 표에서 읽어야 할 것은 전기 계통을 줄일 수 있는 시점이 곧 해체 비용이 줄기 시작하는 시점이라는 점입니다. 연료가 저장조에 머무는 기간만큼 운전 중에 준하는 유지 비용이 이어지므로, 즉시해체든 지연해체든 연료 반출 계획이 먼저 서야 합니다.

지연해체를 택하면 연료 없는 상태 이후의 관리 기간에 남는 전기 부하는 환기 설비, 방사선 감시, 화재 감지, 경비 설비, 배수 설비 정도입니다. 부하 자체는 작지만 수십 년간 유지해야 하므로 설비 노후화가 새로운 관리 항목이 됩니다. 수전 설비와 감시 계측기는 그 기간 동안 여러 차례 교체 주기를 거치며, 교체할 때마다 원래 설계 의도를 아는 인력이 줄어듭니다. 지연해체의 관리 비용을 산정할 때 이 교체 비용과 문서 관리 비용을 빠뜨리면 즉시해체와의 비교가 한쪽으로 기웁니다.

판단 순서

  1. 사용후핵연료 반출처(부지 내 건식저장 또는 외부 저장시설)의 확보 시점을 확인합니다. 이 시점이 해체 일정의 실질적 출발점입니다.
  2. 저장조 냉각을 유지하는 동안의 전원 구성과 유지 비용을 산정합니다.
  3. 방사성폐기물 처분 경로가 확정되어 있는지 봅니다. 미확정이면 즉시해체를 해도 폐기물이 부지에 쌓입니다.
  4. 운영 인력과 설비 문서가 해체 조직으로 이관될 수 있는지 확인합니다.
  5. 부지 재활용 계획의 시급성과 장기 관리 비용을 비교합니다.

확인 필요 항목

  • 개별 원전의 해체 비용과 기간은 해체계획서와 인허가 조건에 따라 달라 이 글에서 수치로 제시하지 않습니다.
  • 원자로 구조물별 방사화 핵종 구성은 운전 이력과 재료 조성에 따라 달라지므로 특성평가 결과로 확인해야 합니다.

경계 조건

즉시해체의 우위는 두 조건에서 뒤집힙니다. 첫째, 방사성폐기물 처분장이 확보되지 않아 해체로 나온 폐기물을 보낼 곳이 없는 경우입니다. 이때 서둘러 해체하면 폐기물을 부지 안에 임시 보관하는 부담만 앞당겨집니다. 둘째, 같은 부지의 다른 호기가 계속 운전 중이라 부지 재활용의 이점이 작고, 기존 운영 조직이 관리를 겸할 수 있는 경우입니다.

반대로 지연해체의 우위는 장기 관리 기간 동안 규제 기준이 강화되거나, 설비 문서와 인력 기억이 소실되어 해체 시점의 조사·특성평가 비용이 크게 늘어나는 경우에 무너집니다. 기다리는 동안 크게 줄어드는 것은 Co-60 같은 비교적 짧은 반감기 핵종의 방사능이고, 늘어나는 것은 관리 대상 설비의 나이와 기록의 공백입니다. 특히 운전 이력과 정비 기록이 체계적으로 이관되지 않은 발전소라면, 수십 년 뒤의 해체 조직은 설비를 처음부터 다시 조사해야 합니다.

단일 선택 기준은 이렇게 잡습니다. 사용후핵연료 반출처와 폐기물 처분 경로가 모두 확보되어 있다면 즉시해체가, 둘 중 하나라도 불확실하다면 그 확보 시점까지 안전 관리 상태로 유지하는 지연 전략이 유리합니다.
